Bild 1 von 54

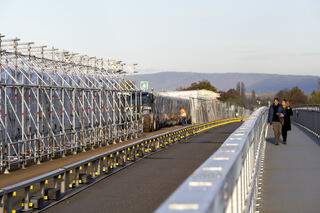

Blick vom Hotel Lußhof: Das Baugerüst führt entlang des Bauwerks über den Rhein.
© Sascha BaldufBild 2 von 54
Bewehrungsstahl unter der Vorderlandbrücke: Dieser wird mit Spritzbeton eingehüllt.
© Sascha BaldufBild 3 von 54

Unter der Vorlandbrücke hängt das Baugerüst. Rechts ist eine der Bewehrungsmanschetten sichtbar.
© Sascha BaldufBild 4 von 54

Schweres Gerät steht entlang des Knotenpunkts bereit.
© Sascha BaldufBild 5 von 54

Viele Elemente der Verkehrsinseln liegen noch oberirdisch, bis alle Kabel verlegt sind.
© Sascha BaldufBild 6 von 54

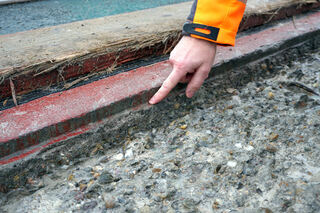

Neben der Sauberkeit achten die Arbeiter auch auf einen sauberen Übergang zwischen den Fahrbahnstreifen.
© Sascha BaldufBild 7 von 54

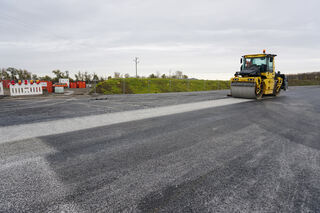

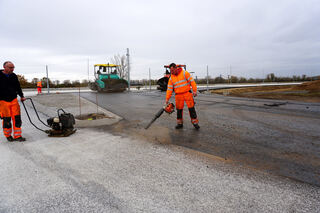

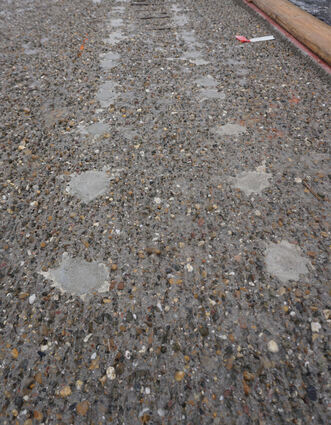

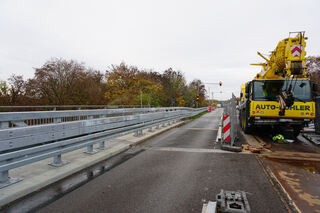

Auf den frischen Asphalt wird Splitt aufgetragen und eingewalzt, um die Oberfläche aufzurauen.
© Sascha BaldufBild 8 von 54
Der frisch aufgetragene Asphalt dampft in der kühlen Morgenluft.
© Sascha BaldufBild 9 von 54
Auch die Busstelle ist schon erkennbar.

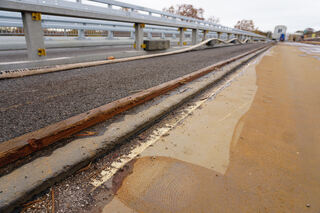

© Sascha BaldufBild 10 von 54
Neben der Fahrbahn fehtl noch der Weg für Radfahrer und Fußgänger.
© Sascha BaldufBild 11 von 54

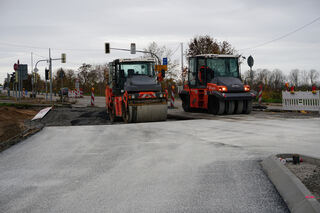

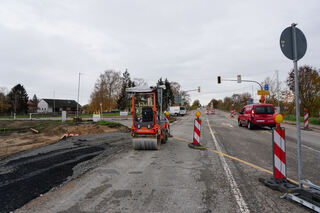

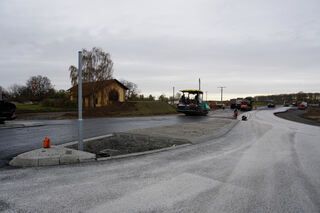

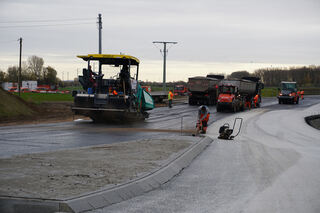

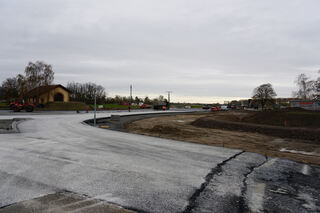

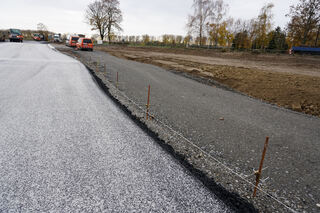

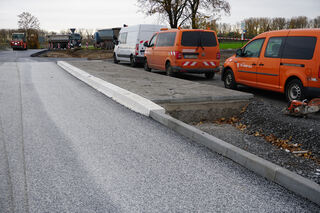

Asphalt wird auf die Fahrbahn aufgetragen - im Sommer soll die Erneuerung der Landstraße bis zum Abzweig Herrenteich folgen.
© Sascha BaldufBild 12 von 54
Die Verkehrsinseln sind schon verbaut - jedoch fehlt die Stromversorgung.
© Sascha BaldufBild 13 von 54

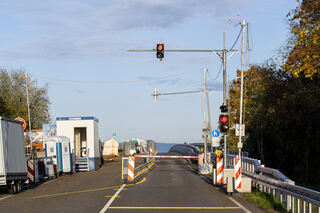

Derzeit noch im Behelfsbetrieb, soll der neue Knotenpunkt im Spätsommer eröffnet werden.
© Sascha BaldufBild 14 von 54

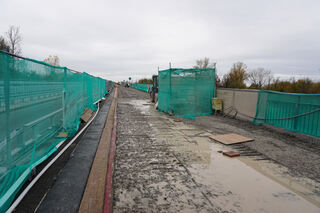

Noch fehlt die Zufahrt zur Brücke, der Blick Richtung Landstraße zeigt jedoch, wie weit die Kreuzung verschwenkt wird.
© Sascha BaldufBild 15 von 54

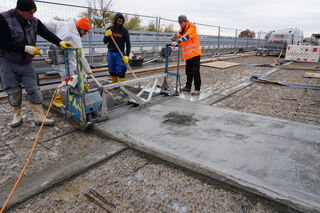

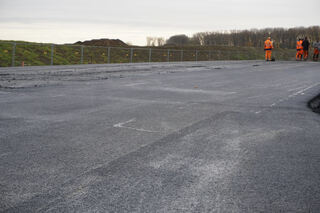

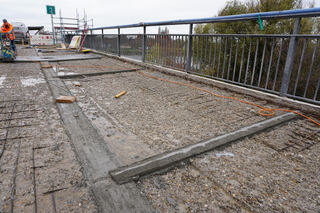

Der Knotenpunkt ist frisch asphaltiert - fertig ist er deshalb aber noch nicht.
© Sascha BaldufBild 16 von 54
Hier wird der Schlamm, in dem die Schadstoffe gebunden sind, vom letzten Wasser getrennt und kann dann abtransportiert werden.
© Sascha BaldufBild 17 von 54

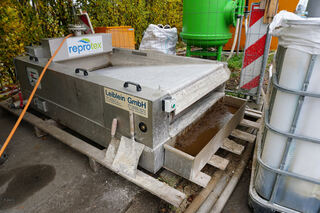

Die Wasseraufbereitungsanlage, die für die sichere Entsorgung der Schadstoffe im Beton der Brücke sorgen soll.
© Sascha BaldufBild 18 von 54

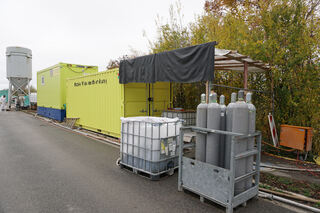

Ein Zaun trennt die Fahrbahn, die von Bussen und Rettungsdienst genutzt werden, von der Arbeitsfläche.
© Sascha BaldufBild 19 von 54

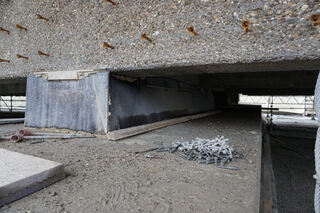

Die versenkten Stahlstreben, die die Stützmanschetten halten, sind von oben kaum noch zu sehen.
© Sascha BaldufBild 20 von 54

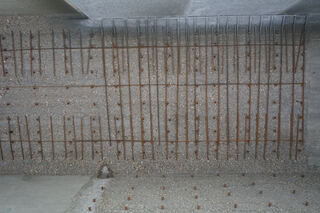

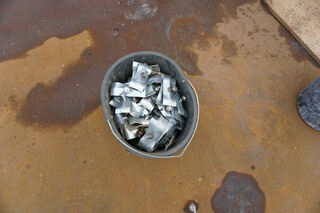

Die Bewehrungsstreben aus Edelstahl werden vor Ort angepasst.
© Sascha BaldufBild 21 von 54
Einzelne Streifen aus Beton dienen als Orientierungslinie für die Betonarbeiten.
© Sascha BaldufBild 22 von 54

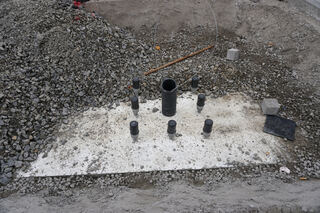

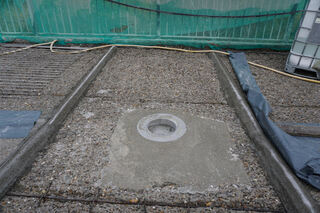

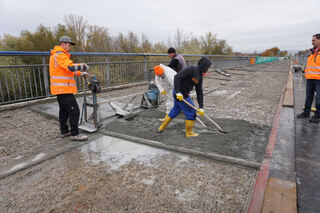

Ein Wasserablauf wird einbetoniert. Weil das RP seine Bewehrungsstrategie an die Gegebenheiten anpassen musste, kann die Brücke nur Stückchenweise betoniert werden.
© Sascha BaldufBild 23 von 54

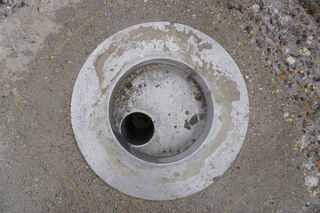

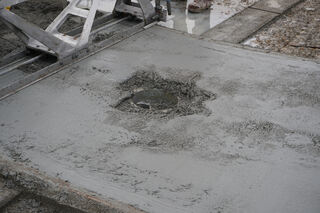

Wasserablauf im Beton.
© Sascha BaldufBild 24 von 54
Ein Wasserablauf wird einbetoniert. Weil das RP seine Bewehrungsstrategie an die Gegebenheiten anpassen musste, kann die Brücke nur Stückchenweise betoniert werden.
© Sascha BaldufBild 25 von 54

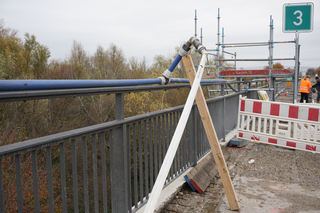

Das Geländer der Brücke hilft bei der Schlauchführung für die Hochdruckstrahler.
© Sascha BaldufBild 26 von 54

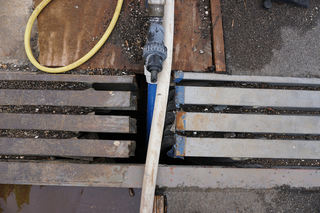

Wo einst zwei Brücketeile verbunden wurden, wird nun Wasser geschöpft: Damit betreiben die Arbeiter die Hochdruckstrahler, um die Oberfläche der Brücke zu reinigen.
© Sascha BaldufBild 27 von 54
Blick in die Pfalz: Die südliche Hälfte der Salierbrücke ist schon fertig.
© Sascha BaldufBild 28 von 54
Die Unterseite der Brücke wird im Norden mit einer Schutzschicht bezogen - wegen der Bauarbeiten muss dafür nicht extra ein Gerüst aufgebaut werden.
© Sascha BaldufBild 29 von 54

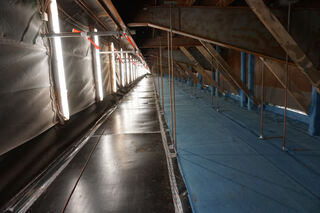

Lichtertunnel über den Rhein: Dieses Gerüst hängt unter dem Radweg auf der Nordseite und erlaubt auch, die neuen Schutzplanken auf der Unterseite zu befestigen.
© Sascha BaldufBild 30 von 54
Flugrost und Schutzschicht (grau) im Kontrast unter dem Radweg an der Nordseite der Brücke.
© Sascha BaldufBild 31 von 54
Auch im stählernen Brückenteil über dem Rhein sind Abläufe eingelassen.
© Sascha BaldufBild 32 von 54

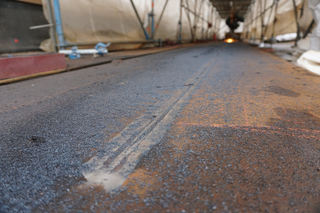

Auf den 10 Millimetern Stahl liegen - nach einer Schutzschicht, etwa 3,5 Zentimeter Asphalt und die ebenso dicke Fahrbahnoberfläche.
© Sascha BaldufBild 33 von 54

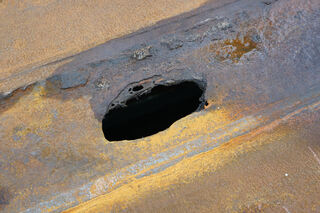

Durchgerostet: An insgesamt sieben Stellen hat der gut 10 Millimeter dicke Stahlboden der Brücke im Laufe der Jahrzehnte Löcher bekommen.
© Sascha BaldufBild 34 von 54

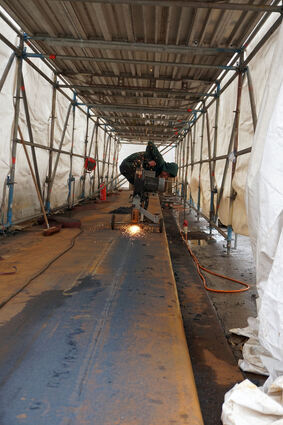

Vor dem Schweißen muss die Oberfläche der Stahlbrücke sauber abgeschliffen werden.
© Sascha BaldufBild 35 von 54
Vor dem Schweißen muss die Oberfläche der Stahlbrücke sauber abgeschliffen werden.
© Sascha BaldufBild 36 von 54

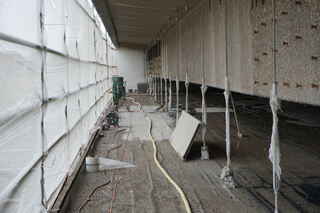

Die Arbeitsflächen der Schweißer sind mit einem Zelt geschützt. Als die Höcker abgetragen wurden, dienten diese Planen auch als Schutz vor Schadstoffen.
© Sascha BaldufBild 37 von 54
Eine große Brücke besteht aus vielen Kleinteilen.
© Sascha BaldufBild 38 von 54
Keine Wand sondern Dampf: Am anderen Ende des Gangs wird die Betonoberfläche mit Hochdruckstrahlern gereinigt. Die Seile rechts tragen das Gerüst.
© Sascha BaldufBild 39 von 54
Die Brückenlager sind eingehaust, um sie vor Schmutz zu schützen. Statt stählerner Rollen setzt man heutzutage auf Kunststoffkissen.
© Sascha BaldufBild 40 von 54
Auch an der Außenseite (hier im Norden) sind Anker versenkt.
© Sascha BaldufBild 41 von 54

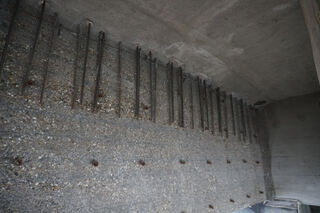

An diesen Stahlankern wird die Bewehrung befestigt, ehe der Beton aufgetragen wird.
© Sascha BaldufBild 42 von 54

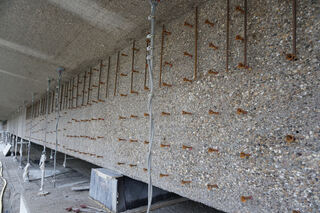

An den Pfeilern wurde die Brücke zusätzlich bewehrt und mit Spritzbeton verstärkt.
© Sascha BaldufBild 43 von 54
Die Manschetten sind mit einem Spezialkleber fest am Beton der Brücke befestigt.
© Sascha BaldufBild 44 von 54

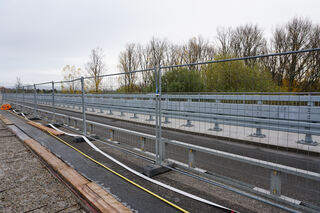

Die Schützende Bande zwischen Fahrbahn und Radweg ist deutlich höher als früher - aber auch sicherer.
© Sascha BaldufBild 45 von 54
Der Bewehrungsstahl liegt frei - auf der Südseite der Salierbrücke ist die neue Fahrbahn schon fertig.
© Sascha BaldufBild 46 von 54
Blick durch die Entwässerung: Ohne das Hängegerüst könnte man hier den Rhein sehen.
© Sascha BaldufBild 47 von 54

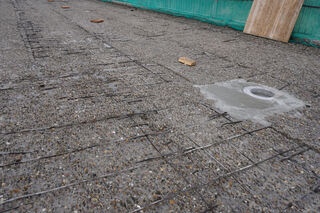

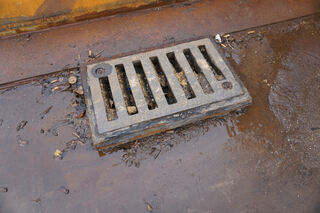

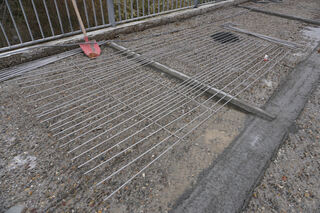

Die Abflüsse für Regenwasser sind schon eingesetzt. Um sie herum wird die Oberfläche der Brücke zuerst betoniert.
© Sascha BaldufBild 48 von 54
Die neue Bewehrung aus Edelstahl liegt bereit. Für die Betonflächen wurden schon Richtlinien gezogen.
© Sascha BaldufBild 49 von 54
Die alten Stahlbewehrungen hatte das RP tieferliegend erwartet. Ihre tatsächliche Lage erfordert mehr Aufwand - und verursacht mehr Kosten.
© Sascha BaldufBild 50 von 54
Die einzelnen Schichten des Fahrbahnbelags sind gut zu erkennen. Rechts der roten Linie werden zusätzliche Bewehrungen eingebaut.
© Sascha BaldufBild 51 von 54
Die regional wichtige Alte Rheinbrücke Salierbrücke Speyer ist seit 21. Januar 2019 wegen Bauarbeiten zur Brückensanierung gesperrt und kann während der Baumaßnahme nur noch von Radfahrern, Fußgängern, Shuttlebussen und Rettungsdiensten passiert werden.
© Klaus VenusBild 52 von 54
Die Bauarbeiten sollten etwa 26 Monate dauern, allerdings gab der Bauträger im November bekannt, dass die Arbeiten unter anderem aufgrund von Schadstoffbelastungen etwa ein Jahr länger dauern und rund 12 Millionen Euro mehr kosten werden.
© Klaus VenusBild 53 von 54
Der erste Bauabschnitt ist mittlerweile abgeschlossen und die Baustelle von der Südseite komplett auf die Nordseite umgezogen.
© Klaus VenusBild 54 von 54
Der erste Bauabschnitt ist mittlerweile abgeschlossen und die Baustelle von der Südseite komplett auf die Nordseite umgezogen.
© Klaus Venus
